Installatie Proces

Hoe gevelisolatie stap voor stap geplaatst wordt

Het ETICS-installatieproces

ETICS (External Thermal Insulation Composite System) is het standaard systeem voor buitengevelisolatie. Het bestaat uit meerdere lagen die zorgvuldig op elkaar worden aangebracht. Hier ontdekt u wat u kunt verwachten tijdens elke fase.

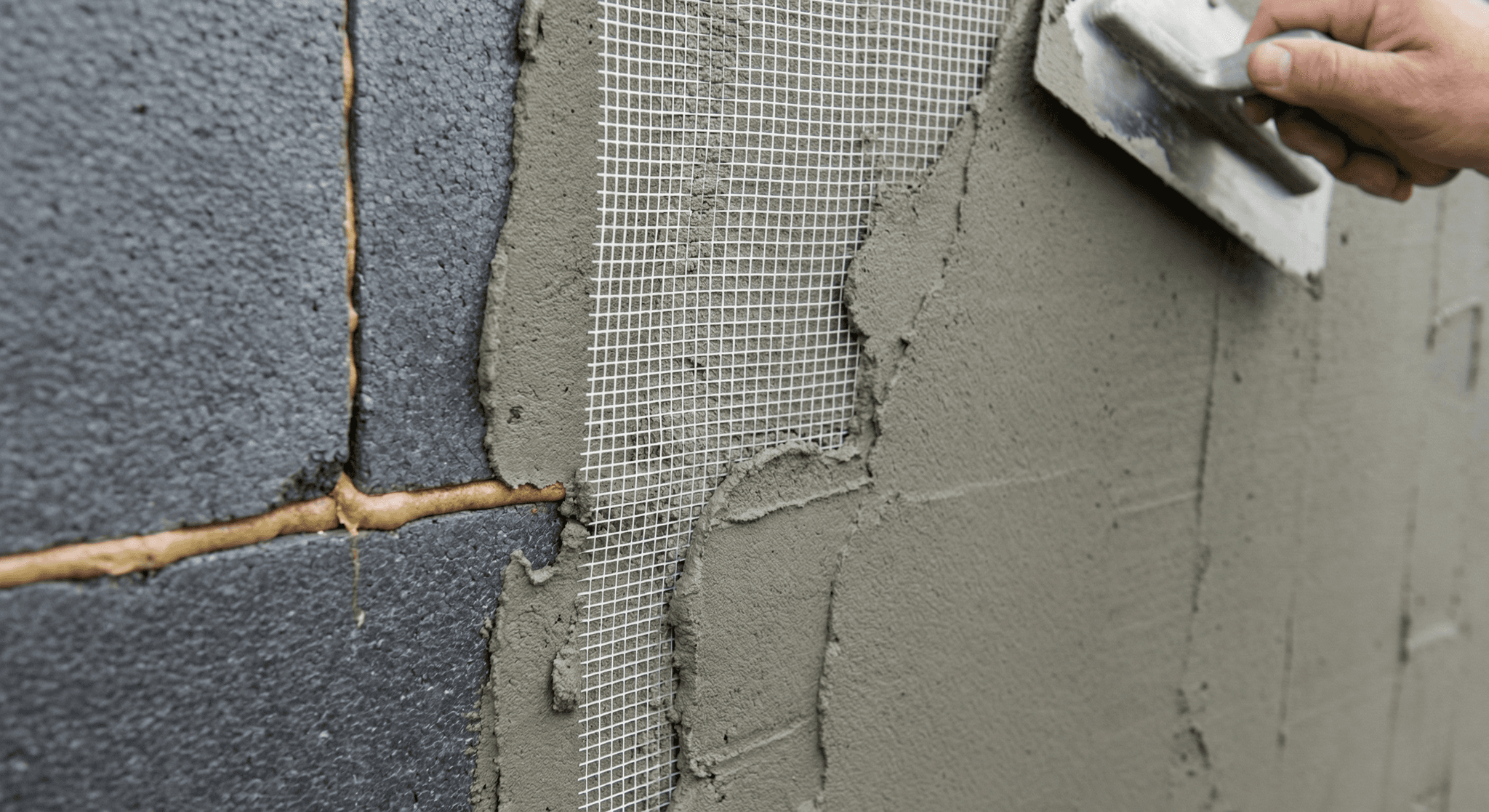

Glasvezelnet wordt ingebed in wapeningsmortel over isolatieplaten - ETICS installatieproces
1

Inspectie & Voorbereiding

1 dag

De vakman inspecteert de bestaande gevel op gebreken, vochtproblemen en hechtsterkte. Losse delen worden verwijderd en scheuren hersteld.

  • Visuele en kloptesten op de gevel
  • Vochtmetingen uitvoeren
  • Bestaande coating verwijderen indien nodig
  • Scheuren en oneffenheden repareren
  • Gevel reinigen met hogedrukspuit
2

Stellingen Plaatsen

0,5-1 dag

Rondom de woning worden stellingen geplaatst voor veilig werken op hoogte. Dit is verplicht volgens de veiligheidsvoorschriften.

  • Stellingen conform EN-normen
  • Veiligheidsnetten en leuningen
  • Toegang voor materiaal aanvoer
  • Afdekking van ramen en deuren
3

Vensterbanken & Dakranddetails

1-2 dagen

Voordat de isolatie wordt geplaatst, worden vensterbanken, dorpels en dakrandaansluitingen voorbereid of vervangen. Dit is nodig om rekening te houden met de extra isolatiedikte.

  • Vensterbanken vervangen of verlengen (extra dikte isolatie)
  • Druipneuzen en waterdichting voorbereiden
  • Dakrandprofielen en stopprofielen monteren
  • Afdichting en overlap plannen
  • Aansluitingen klaarmaken voor isolatie
4

Startprofiel Monteren

0,5 dag

Aan de onderzijde van de gevel wordt een aluminium startprofiel bevestigd. Dit draagt de eerste rij isolatieplaten en beschermt tegen vocht en ongedierte.

  • Waterpas uitlijnen met laser
  • Verankering in draagstructuur
  • Aansluiting met voegtape
  • Correcte hoogte bepalen (min. 30 cm boven maaiveld)
5

Isolatieplaten Plaatsen

2-4 dagen

De isolatieplaten worden met speciale lijm aan de gevel bevestigd. Afhankelijk van het systeem en de ondergrond wordt bijkomend mechanisch verankerd met pluggen. Na plaatsing worden de platen vlakgeschuurd en uitgelijnd.

  • Lijm aanbrengen (rand-punt methode)
  • Platen in halfsteensverband plaatsen
  • Mechanische verankering met isolatiepluggen (indien nodig)
  • Vlakschuren en uitlijnen van de platen
  • Naden dichten met PUR-schuim
  • Hoekprofielen en aansluitingen afwerken
6

Wapeningsmortel & Glasvezelnet

2-3 dagen

Over de isolatie wordt een eerste laag wapeningsmortel aangebracht waarin het glasvezelnet wordt ingebed. Vervolgens wordt er nagesmeerd met een tweede laag mortel voor een vlakke ondergrond. Dit versterkt de afwerking en voorkomt scheuren.

  • Eerste laag mortel aanbrengen
  • Glasvezelnet inbedden/inwerken in de natte mortel (overlap min. 10 cm)
  • Versterking rond ramen en hoeken
  • Nasmeren met tweede laag mortel voor vlakke ondergrond
  • Droogtijd respecteren (24-48 uur per laag)
7

Primer Aanbrengen

0,5 dag

Een hechtprimer wordt aangebracht om de hechting van de crepi te optimaliseren en een egale zuiging te garanderen.

  • Getinte primer (afgestemd op kleur sierpleister)
  • Gelijkmatig aanbrengen met roller
  • Droogtijd 12-24 uur (weersafhankelijk)
  • Bescherming tegen regen
8

Crepi Afwerking

2-3 dagen

De decoratieve crepilaag wordt aangebracht. Afhankelijk van de gekozen structuur (korrel, schuurpleister, glad) wordt de crepi op een specifieke manier verwerkt.

  • Crepi machinaal of handmatig aanbrengen
  • Structuur aanbrengen met specifiek gereedschap
  • Werken per gevelvlak (geen onderbrekingen)
  • Nabehandeling voor uniforme afwerking
9

Details & Afkitten

1-2 dagen

Na volledige uitdroging van de crepi worden de laatste details afgewerkt: kitwerk, heraansluiting van regenpijpen en een grondige eindcontrole.

  • Kitwerk rond ramen en deuren
  • Heraansluiting regenpijpen
  • Eindcontrole alle details
  • Opkuis werkzone
  • Stellingen verwijderen

Verwachte doorlooptijd

Klein project (100-150 m²)

10-15 werkdagen

Rijwoning of kleine vrijstaande woning

Middel project (150-250 m²)

15-20 werkdagen

Grote vrijstaande woning of halfopen bebouwing

Groot project (250+ m²)

20-30 werkdagen

Villa of meergezinswoning

* Doorlooptijden zijn indicatief en sterk weersafhankelijk. Elke laag (mortel, primer, crepi) vereist voldoende droogtijd (24-48 uur) voordat de volgende laag kan worden aangebracht. Bij ongunstig weer kunnen werkonderbrekingen nodig zijn.

Checklist voor de start

Bereid u goed voor op de start van de werken:

Communicatie & afspraken

Werkzone vrijmaken

Gevel & toebehoren

Nutsvoorzieningen

Veiligheid & comfort

Administratie & verzekering

Praktisch op de dag van opstart

Veelgestelde vragen over de installatie

Voor een gemiddelde rijwoning (100-150 m² geveloppervlak) duurt de volledige installatie doorgaans 10-15 werkdagen (2-3 weken kalender). Bij complexe detaillering, ongunstig weer of veel aanpassingen (regenpijp, kabels, dakrand) kan dit oplopen. Droogtijd tussen lagen (mortel, primer, crepi) is een belangrijke factor.
Ja, de werken gebeuren aan de buitenzijde. Er is wel enige hinder: stellingen voor ramen (beperkte privacy), korte momenten met beperkte toegang bij afplakken/afwerking, en geluid/stof bij schuren of afkappen. De toegang tot uw woning blijft gegarandeerd.
Gevelisolatie vereist droog weer en temperaturen boven +5°C. Bij regen, vorst of te snelle droging (volle zon, sterke wind) wordt het werk aangepast of stilgelegd. De optimale periode is maart tot november, maar op zachte winterdagen kan het ook, mits productvoorwaarden en bescherming worden nageleefd.
Ramen en deuren worden zorgvuldig afgeplakt met folie. Vensterbanken worden verlengd of vervangen, afhankelijk van de bestaande dorpels en gekozen afwerking. Alle aansluitingen worden afgekit. Soms zijn ook aanpassingen nodig aan rolluiken/screens, raamtabletten, regenpijpen of kabels door de extra isolatiedikte.
Een strook van ±1-1,5 meter rondom de woning moet vrij zijn voor de stellingen (afhankelijk van het stellingtype). Planten en tuinmeubelen kunnen tijdelijk verplaatst worden. De aannemer overlegt vooraf wat er nodig is. Eventuele schade aan beplanting of terras wordt in overleg hersteld of vergoed.
